Plan de Ejecución
En esta etapa el planificador proyectará todas las actividades que deben ser ejecutadas, o sea, trazará un plan de trabajo, que podrá ser diario, semanal o mensual.
De esta forma, en determinado período planificará múltiplas actividades y aún mismo verificará las que fueron planificadas y por cuál motivo no pudieron ser realizadas.
Antes de planificar las actividades, es importante que todos los registros de puntos, cualidades, tipos de actividades, actividades y rutas hayan sido definidas, para eso, compruebe los registros mediante el grupo de menú ILP y opciones Punto, Calidad, Variable de estado, tipo de actividad, actividad y ruta.
Para planificación de las actividades, utilice el grupo de menú ILP seguido de la opción Plan de Ejecución y se presentará la pantalla para selección de los datos.
Podemos realizar la planificación diaria o múltiple y también verificar las actividades no planificadas en determinado período - backlog.
Para cualquier planificación, el primer paso es definir qué tipo de actividad desea planificar, por eso, el campo Tipo de Actividad es de rellenado obligatorio.
Indique el código del tipo de actividad, si no lo conoce, utilice el Botón Lupa de Consultas para verificar todos los items registrados en ILP > Tipo de Actividad, seleccione uno y en seguida, haga clic en el Botón OK.
En seguida, seleccione el tipo de planificación que desea realizar:
§ | Planificación Diaria: Este tipo de planificación es realizado cuando una actividad es proyectada varias veces en el período, y para cada día será generada una orden de servicios con el mismo tipo de actividad. |
§ | Planificación Múltiple: Este tipo de planificación es realizado cuando una actividad puede ser proyectada varias veces en el período, pero será generada una única orden de servicios. |
§ | Actividades Atrasadas: Este tipo de planificación permite proyectar las actividades que deberían haber sido proyectadas en determinado período pero no pudieron ser realizadas. |
Para realizar la planificación de las actividades es importante que las actividades estén en situación igual a Activada, las demás - Borrador y Desactivada no pueden ser planificadas.

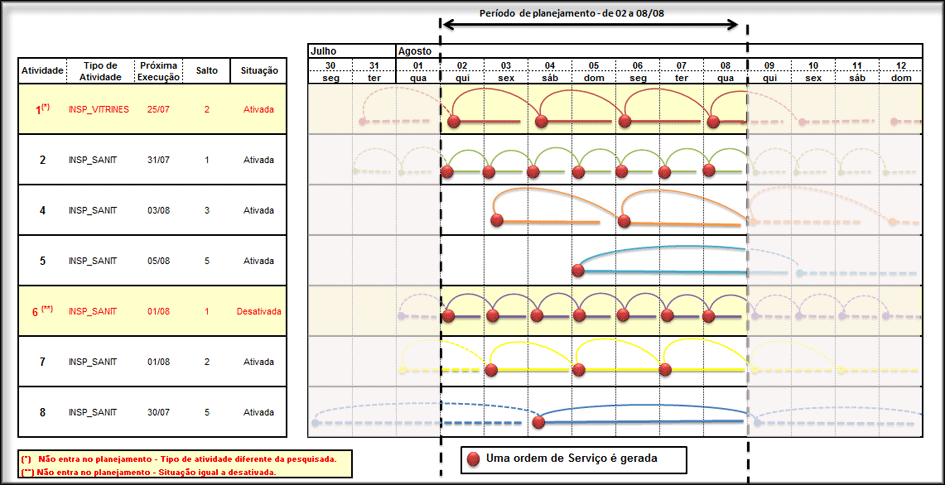

En el ejemplo abajo, las actividades marcadas no pueden ser planificadas, pues la situación es igual a Borrador, o sea, aún están en fase de desarrollo, aguardando cualquier información para que puedan ser activadas. Si desea activarlas, seleccione la actividad - un clic en la caja de selección al lado de su número, enseguida, utilice el Botón Activar existente en la ventana de consulta actividades - ILP > Actividades > Botón Consulta.
Observación: Al planificar actividades, SSA irá ejecutar la planificación basado en las actividades, tipos de actividades y también en la ruta registrada. Podrá suceder que durante la definición de la planificación el planificador se olvide de definir la ruta, por lo tanto, al ejcutarlo SSA presentará el siguiente mensaje "Hay actividades sin ruta definida. Será generada 1 OS por referencia para tales actividades.". |
Para mejor comprensión fueron registradas actividades de los más variados tipos, pero las que harán parte de la planificación tienen el código INSP_SANIT - inspección de limpieza de baños.
Veamos cuales son las actividades registradas:

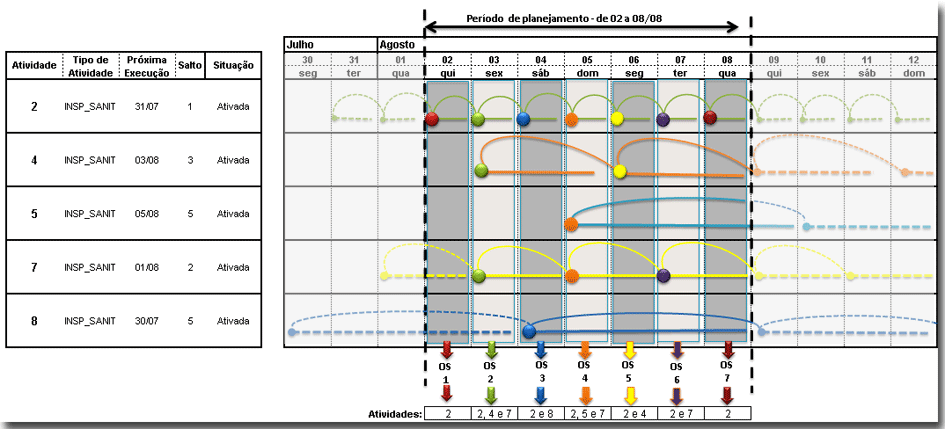

El período para planificación diario será de 02 a 08/08. Para sintetizar acompañe en la imagen abajo cada una de las actividades y la fecha de próxima ejecución, que es fundamental para la planificación - indicando el salto de la próxima orden de servicios:
Para iniciar el plan de ejecución, utilice el grupo de menú ILP, seguido de la opción Plan de Ejecución:
6) Si la planificación informada es correcta, será posible generar órdenes de servicios a las actividades, para eso, utilice el Botón Generar OS ILP. |
Cuando se planifica actividades para ejecución, el planificador verifica previamente la disponibilidad de sus recursos previstos, mano de obra, material y herramientas. Suponga que al planificar, algunas actividades deban ser realizadas en período donde el equipo de atención no está disponible, por ejemplo, fines de semana o feriados. Qué pasará con las órdenes de servicios?, deben ser generadas aunque no puedan ser ejecutadas?
Lo más probable es que no, pues las actividades serán acumuladas, las que deben ser realizadas en el final de semana y no fueron se juntan con las diarias de la lunes, causando un verdadero caos.
Para este tipo de situación, el planificador utilizará la planificación múltiple, que unifica una actividad apenas una vez dentro del período, por lo tanto, solamente una orden de servicios será generada.
Este tipo de planificación es esencial para quien desee planificar varios días en una sola OS, por ejemplo, unificar Domingo con Lunes, Viernes con Sábado, Domingo con Lunes y Martes, debido al feriado y así por delante.

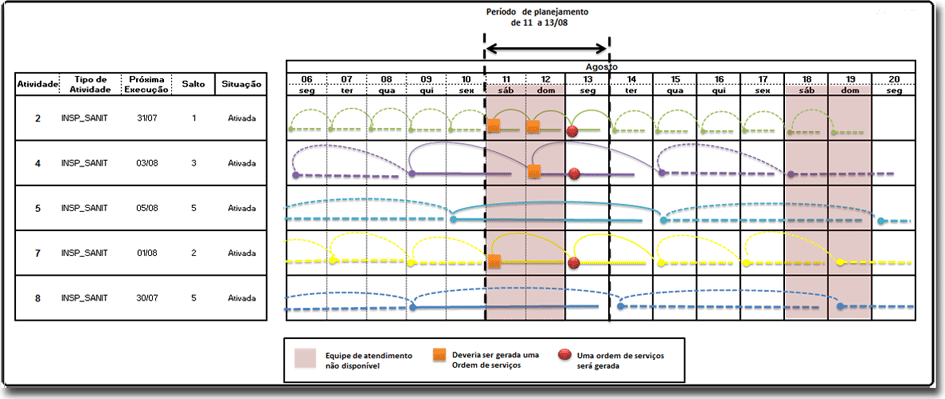

Para un plan de ejecución múltiple, proceda de la siguiente forma:
Observación: En la definición del período, la fecha final no podrá ser inferior a la fecha de referencia, caso eso suceda, SSA presentará el mensaje "La fecha de referencia no puede superior a la fecha final.".
|

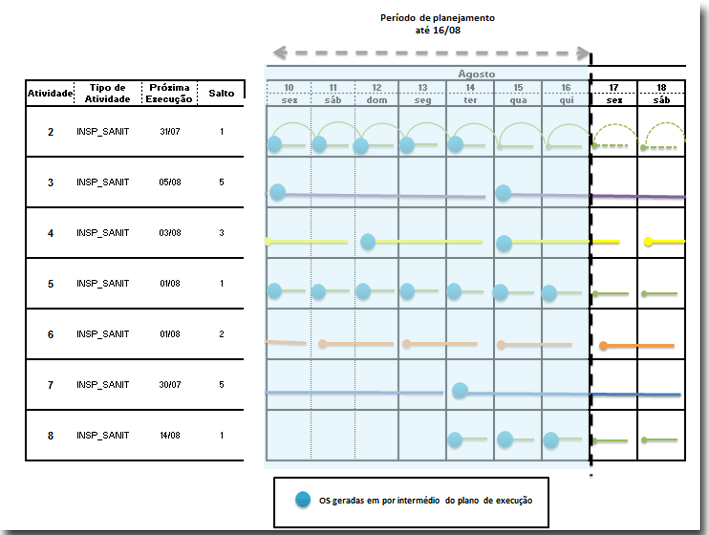

La opción Actividades atrasadas existente en ILP > Plan de Ejecución, permite planificar todas las actividades que deberían ser planificadas hasta la fecha actual y por algún motivo no pudieron ser ejecutadas por olvido, fallas en el sistema u otros.
Para ejemplificar, serán consideradas las actividades del tipo de inspección de baños - INSP_SANIT, hasta la fecha de 20/08/2012. Para verificar todos los planificaciones realizados, fue realizado un filtro en el historial de planificación - ILP > Historial de Planificación, enseguida, utilizado el filtro para el tipo de actividad.
Para la planificación de actividades atrasadas hasta la fecha de referencia, SSA llevará en consideración:
El plan de ejecución fue realizado y de alguna forma, el planificador observa que no fueron incluídas algunas actividades o él está completamente equivocado. Várias órdenes de servicios fueron generadas - Botón Generar OS ILP. Para deshacer tal acción, las órdenes de servicios generadas deben ser canceladas - en la apertura de la OS - Planificación > Apertura de OS, luego de editarla, utilice el Botón cancelar.
De esta forma, al planificar nuevamente las mismas actividades - ILP > Plan de Ejecución, SSA considerará que las mismas deben refeitas, por lo tanto, constarán como actividades atrasadas.
Al realizar planificaciones anteriores, varias órdenes de servicios fueron generadas y la actividad en cuestión no fue planificada en planes anteriores:
Observación: En la planificación de actividades atrasadas, SSA considerará las actividades que no pudieron ser planificadas hasta la fecha actual. La fecha de referencia informa al sistema que al localizar tales actividades, genere órdenes de servicios llevando en consideración la fecha informada en referencia. |
En la ventana de planificación de actividades, algunas tareas son similares, independiente del tipo de planificación. Éstas son:
Después de realizar la planificación de actividades, automáticamente la ventana de planificaciones será cargada sin cualquier información. Para realizar cualquier otro planificación, utilice el Botón Seleccionar que cargará la ventana de Seleción de datos nuevamente.
Si deseara exportar la planificación de actividades para aplicativo externo, como por ejemplo, Microsoft® Excel, luego de realizar la planificación deseado, utilice el Botón Exportar, seguido de la opción deseada, Excel o CSV. Para más informaciones sobre exportación, compruebe Exportar Datos.
Al finalizar la planificación de actividades en determinado período caso intente repetir la acción en el mismo período, SSA no retornará ninguna actividad a ejecutarse, debido al hecho de interpretar que las mismas ya están proyectadas para el período y las órdenes de servicios ya fueron abiertas, por lo tanto, no hay actividades a planificar.
Para verificar el historial de planificaciones anteriormente realizados, en la ventana de consulta de planificación - ILP > Plan de Ejecución, utilice el Botón Historial de Planificación ILP.
Observación: con la barra de desplazamiento vertical será posible visualizar las informaciones referentes al número de órdenes de servicios generadas, como también la cantidad de actividades.
Después de generar órdenes de servicios - ILP > Plan de Ejecución > Botón Generar OS ILP, por algún motivo las órdenes de servicios generadas tienen errores, de planificación, de equipo de atención o cualquier otro, luego, las actividades no deben ser ejecutadas. Para tal acción lo mejor es cancelar las órdenes de servicios, por lo tanto, proceda de la siguiente forma:
Realizado la cancelación de las órdenes de servicios, vuelva a planificación y repita la operación - ILP > Plan de Ejecución con el mismo período definido. |
Para ejecutar tareas de planificación de actividades, como Generar OS y Exportación, se necesitarán algunos permisos de acceso del Tipo Específico. Tales permisos son definidos por el Gestor/Planificador mediante el grupo de menú Administración > Grupo de Acceso, luego de seleccionar el Grupo de Acceso, edítelo. |
